【MVアスベスト処理システム】

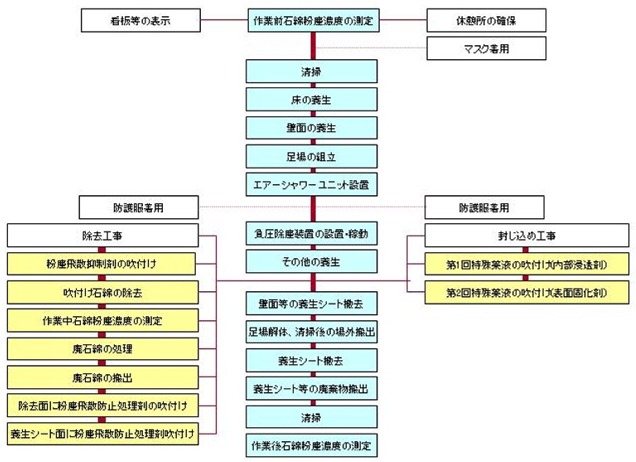

3、処理工事フロー
MVアスベスト処理工事フロー
アスベスト処理工事における留意点
アスベストの種類 | 元請のポイント | アスベスト処理 専門業者のポイント |
吹き付け石綿 (飛散性) | - 14日前に建設工事計画を労働基準監督署へ提出
- 特定粉塵排出等作業実施届を自治体の環境窓口へ提出
- 特別管理産業廃棄物管理責任者の設置報告書を自治体の環境窓口へ提出
- 作業計画
- 作業主任者の選任の確認
- 作業員の特別教育の受講者の確認
- 事前に物件毎に廃アスベストと処分場との廃棄契約
| - 計画届および作業実施届出書などの提出書類を元請とともに作成
- アスベスト作業主任者の選任特別教育受講者の確保保護衣保護具の使用
- 隔離施設および配気装置のセット、電源、水の支給
- 除去後の回収袋の用意と袋詰めしたものを所定の場所へ集積
|
・保温材 ・断熱材 ・耐火被覆材 ・煙突用ライニング材 ・屋根折板等 (準飛散性) | - 工事開始前に建築物解体作業届を労働基準監督局へ提出
- 作業計画
- 特別管理産業廃棄物管理責任者の設置報告書を自治体の環境窓口へ提出
- 作業主任者の選任の確認
- 作業員の特別教育の受講者の確認
- 事前に物件毎に廃アスベストと処分場との廃棄契約
| - 計画届および作業実施届出書などの提出書類を元請とともに作成
- アスベスト作業主任者の選任・特別教育受講者の確保・保護衣・保護具の使用
- 除去後の回収袋の用意と袋詰めしたものを所定の場所へ集積
|
・成形材(屋根スレート材 ・Pタイル等) (非飛散性) | - 作業計画
- 作業主任者の選任の確認
- 作業員の特別教育の受講者の確認
| - 作業計画の出書類を元請とともに作成
- アスベスト作業主任者の選任
- 特別教育受講者の確保
- 保護衣
- 保護具の使用
- 除去後の回収袋の用意と袋詰めしたものを所定の場所へ集積
|
